桥架/母线/水管/风管:防火封堵如何施工?

发布时间:2024-12-25 10:59:58 丨 文章来源:海湾电气火灾 | 作者:http://dq.gstxf.com/丨 浏览次数:83

机电安装工程各专业管道如桥架、水管、风管等,会贯穿楼板与墙体,形成大量孔洞或空隙,如若不做防火封堵,一旦火灾发生,火势或烟雾就会无孔不入地迅速蔓延。因此,防火封堵作为机电工程中的一项重要工序,必须全面到位,还应兼顾贯穿物维修方便、观感质量整齐美观。

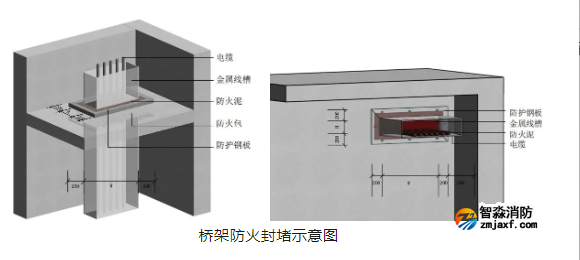

桥架、母线防火封堵


1、施工工艺要求


1)根据桥架、母线的截面尺寸预留穿墙板的洞口,预留孔洞尺寸为桥架、母线的宽、高分别扩大100mm预留。

2)防护钢板宜采用4mm厚钢板,且宽、高在桥架的尺寸基础上各加200mm;防护钢板应根据要求先除锈,再刷防锈漆,最后涂防火涂料。

3)竖井内的预留洞应砌筑止水台,台面光滑美观。

4)防火包应按顺序逐层放置,放置高度与止水台大致齐平,排列整齐密实,起到阻止火灾蔓延的目的。

5)使用防火泥填充电缆、桥架、防火包、止水台之间的缝隙,防火泥封堵应做到均匀、严密,最终收面光滑美观,要求较高的工程可增加装饰面。


2、施工中易出现的问题


1)预留洞口大小不合适。

2)防火包填充松软不密实。

3)防火泥收面不平整美观,收口收边不严密。

4)防火板固定不合理,板材切割不均匀,固定点位置随意,不美观。

5)防护钢板固定不牢固,大小剪裁不合适,未刷防火涂料。


3、质量要求


防火包摆放严密,能起到防火防烟的作用,表面防火泥收面平整美观。

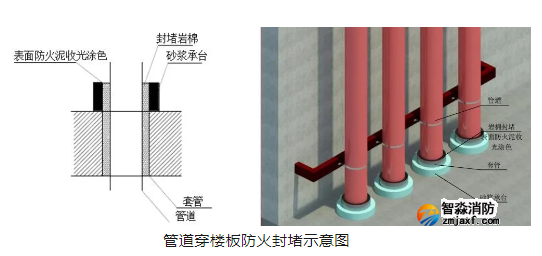

管道穿楼板防火封堵


1、施工工艺要求

1)管道安装完成后,应将套管调整至与管道同心。

2)套管的下口与楼板底边齐平,有水地面,套管上口应高出地面完成面5cm,无水地面套管高度应该出地面不小于3cm,不大于5cm。

3)套管内侧应用不燃材料填塞密实,起到防火防烟的作用。

4)套管外侧应围绕套管使用砂浆浇筑一圈承台,承台高度与套管高度一致。

5)封堵完成后,承台表面与套管内封堵材料表面使用防火泥收光抹平,表面刷涂标识色。


2、施工中易出现的问题

1)管道套管长度、出地面高度不符合要求。

2)封堵材料为可燃材料,不符合要求。

3)套管预留偏差,与管道不同心。

4)套管大小不合适。

5)封堵面层处理不到位,观感质量差。


3、质量要求

套管大小应比管道保温后的管径大两号,套管内不燃材料应填塞密实,不得松动。同一管井内封堵做法应一致。

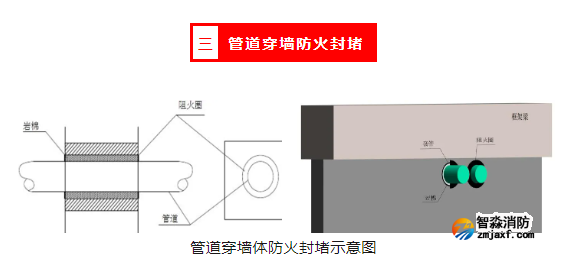

1、施工工艺要求

1)套管应与水平管道同时安装,长度与墙体厚度一致。

2)套管内侧应用不燃材料填塞密实,起到防火防烟的作用。

3)套管应调整至与管道同心,套管外侧与墙体间用水泥砂浆抹平。

4)墙面完成后使用阻火圈在套管两侧封堵。


2、施工中易出现的问题

1)封堵材料为可燃材料,不符合要求。

2)套管预留偏差,与管道不同心。

3)套管大小不合适,套管外侧与墙体间密封不严密。

4)套管长度不合适。


3、质量要求

1)套管大小应比管道保温后的管径大两号。

2)套管内不燃材料应填塞密实,不得松动。
